某公司火灾自动报警系统安装方案(一)

一、系统安装概况 1.工程简介 XXXX火灾自动报警系统项目由罐区、电站、综合办公楼和消警楼组成。 组织设计在质量控制上,实施多级质量控制,并实现全过程、全区域,即时间、空间
科能小logo

科能融合

某公司火灾自动报警系统安装方案(一)
一、系统安装概况
1.工程简介
XXXX火灾自动报警系统项目由罐区、电站、综合办公楼和消警楼组成。
组织设计在质量控制上,实施多级质量控制,并实现全过程、全区域,即时间、空间上全方位的质量控制
(1)工程概述。
1)工程名称:XXXX火灾自动报警系统项目;
2)建设单位:xxxx有限公司;
3)建设地点:惠州市;
4)工程性质:工业;
5)消防设计图:xxxx火灾自动报警系统项目设计图;
6)设计单位:xxxx石化工程公司;
(2)编制依据,
根据业主提供的“xxxx火灾自动报警系统项目”消防施工图、招标文件及其他技术文件:
1)《建筑设备安装分项施工技术操作规程》;
2)《电气安装工程整理检验、评定标准》;
3)《火灾自动报警系统施工及验收规范》;
4)《火灾自动报警系统设计规范》
(3)《建筑工程施工现场供用电安全规范》工程特点。
1)工程工期短、大面积、边生产边施工,对安全文明生产带来较大困难;
2)xxxx属防爆区域,对安全施工要求高,进行该项施工作业时务必有切实可靠的质量和安全保证措施
3)xxxx地区属暴雨多发地区,在地管开挖施工中应妥善地采取防雨和排水措施。
(4)工程量及设备清单(略).
2.施工组织目标
(1)质量目标
质量方针是:“创一流业绩,开拓市场,建精品丁程,回报社会”,以此为宗旨,本公司在此项目上的质量目标是:创优良工程。
(2)工期目标。
总工期:40天。
(3)安全文明施工目标
创安全文明施工标准匚程,
二、安装施工准备
1.技术准备
       熟悉和会审图样,调查和分析研究有关资料,编制施工方案现场施工人员及参与组织施工的各类管理人员必须认真熟悉已有图样和资料,熟悉设备安装有关技术文件要求,熟悉施工组织设计内容,公司将组织设计与施工单位再次察看现场,组织讨论完善施工方案。
       每个具体项目施工时,现场施工技术人员应向班组进行技术交底和明确质量技术要求和安全措施公司组织施工人员对惠州市大亚湾华德石化有限公司乌鞭州首站火灾i'i动报警系统完善项目消防报警系统管线安装工程的特点,详细编出操作工艺、工法。
       在施工前和施工中应按IS09000标准要求填报以下原始记录,由公司现场项目部质监人员监督检查,并准备好以下记录:开工报告;图样会审记录;技术交底记录;施工日志;不合格通知单;隐蔽工程验收记录;材料复检记录;单位工程质星评定表;工程质量自检记录;调试报告;竣工报告等。
2.工程管理及组织准备
(1)工程管理(图8-7)

(2)组织结构图(图8-54)
(3)施工管理职责。
                                    图8-7       项目主要管理人员配置

序号 拟任职务 姓名 职称
1                               项目经理
2 项目副经理兼技术负赍
3 安全员
4 资料员
5 施工工长
组织结构图
图8.54         组织结构图
       在工程施工阶段,公司组成一个专门的项目组,对工作时间、劳动纪律统一管理;工地成员统一着装,佩带工牌,并签订安全责任书。组成及职责如下:
        1)项目经理职责:负责整个工程的系统管理,人员调度,技术支援,协调与甲方及其他管理部门的关系,签工程联系单,组织工作人员编制整个工程的进程计划表,指导现场工程人员施工。工程结束后组织有关人员进行最后的验收。
        2)质量管理职责:负责工程施工中各个工种、各个工序的工程质量整体工程的质量管理,监督各部门的质量落实情况;并参与甲方、监理的与本工程有关的隐蔽工程验收工作。
        3)施工队长职责:负责工程施工中各个工种、各个工序的工程质量整体工程的质量管理负责施工现场的施工及施工人员的安排,带领施工人员规范施工,作好施工记录,负责工程中的具体技术问题的解决,向项目经理及公司汇报施工完成情况,签字负责。
        4)资料员:负责施工过程所有技术资料、图样、丁.作联系函、隐蔽工程记录、质量评定表、监理会议纪要、施工记录内容等相关文件汇总分类。
        5)安全员:负责工程施工现场、生活区等临时用电的保护,机电设备安全规范操作等进行定时检查,发现隐患及时改正,督促施工人员安全施工。负责施工过程的安全生产,制定安全治安条例,加强安全培训,确保纪律严明,安全大计。
3.物资准备
(1)组织材料、构件、机具、设备等资源。
(2)办理订购手续及采买。
(3)安排运输和储备。
(4)做好半成品加工工一作。
4.现场准备
(1)进场原材料检测。
(2)对所进原材料必须要求提供材质合格证明书,并进行批量复检,材料进场后不得混料,不符合设计要求的材料不得使用。
(3)施工机械、机具进场.
5.工程进度控制表
(1)xxxx火灾自动报警系统项目我公司计划施工工期为4()天,工程开工时间为XX月xx日,施工进度安排见表8-8。
表8-8          施工进度安排

施工进度安排
(2)系统设备及主材的供货由业主自行采购后交我公司安装。
三、主要施工方法及施工方案
1.范围
  综合办公楼、电站及罐区的火灾自动报警系统设备的安装.
2.施工准备
        (1)接到施工任务后,首先应对图样进行会审,同时熟悉建筑图及其他专业的有关图样,找到影响施工的设计问题组织设计交底,解决设计施工方面存在的问题,办理好技术变更洽商,确定施工方法和配备相应的劳动力、设备、材料、机具等同时配备配套的生活、生产临时设施。
        (2)主要设备材料:①一般火灾自动报警系统的主要设备材料选用应符合“消防工程安装的通用要求”的有关内容,②主要设备(略)
        (3)一般常用的材料:管材、型钢、线槽、电线、电缆、金属软管、防爆接线盒、管箍、根母、护口、管卡子、记号笔、绑带等。
        (4)主要机具:套丝机、套丝板、液压煨弯器、手动煨弯器、手电钻、压线钳子、射钉枪、电工T.具、工具袋、工具箱、万能表、兆欧表、试铃、对讲电话、步话机、试烟器等机具。
        (5)劳动力配备:根据工程工期要求,合理安排施工进度和劳动力计划,做到保工期、保质量、保安全。
        (6)编写施工方案和技术交底,组织施工人员根据工程特点进行交底和培训,使每个操作者应熟知技术、质量、安全消防的要求。
        (7)应按设计要求,在施工现场配备使用的堆积规范、图册、工艺要求、质量、表格及各种有关文件。
3.施工工艺
(1)工艺流程。
工艺流程
(2)钢管和金属线槽安装主要要求:
      1)进场管材、型钢、金属线槽及其附件应有材质证明或合格证,并应检查质量、数量、规格型号是否与设计要求相符合.金属线槽及其附件,应采用经过镀锌处理的定型产品,:线槽内外应光滑平整无棱刺,不应有扭曲翅边等变形现象。
      2)配管前应根据设计、厂家提供的各种探测器、手动报警器、防爆声光报警器、防爆手按钮站等设备的型号、规格,选定接线盒,使盒子与所安装的设备配套。
      3)电线保护管遇到下列情况之一时,应在便于穿线的位置增设接线盒:①管路长度超过30m,无弯曲时;②管路长度超过20m,有一个弯曲时;③管路长度超过15m,有二个弯曲时;④管路K度超过8m,有三个弯曲时。
      4)电线保护管的弯曲处不应有折皱、凹陷裂缝,且弯扁程度应不大于管外径的10%
      5)明配管时弯曲半径不宜小于管外径的6倍,暗配管时弯曲半径应不小于管外径的6倍,当埋于地下或混凝土内时,其弯曲半径应不小于管外径的10倍,
      6)当管路暗配时,电线保护管宜沿最近的线路敷设并应减少弯曲。埋入非燃烧体的建筑物、构筑物内的电线保护管与建筑物、构筑物墙面的距离应不小于30mnlo金属线槽利钢管明配时,应按设计要求采取防火保护措施。
     7)电线保护管不宜穿过设备或建筑、构筑物的基础,当必须穿过时应采取保护措施,
如采用保护管等,
     8)水平或垂直敷设的明配电线保护管安装允许偏差1.5%,全长偏差应不大于管内径的1/2。
     9)敷设在多尘或潮湿场所的电线保护管,管口及其各连接处均应密封处理。
    10)管路敷设经过建筑物的变形缝(包括沉降、伸缩缝、抗震缝等)时应采取补偿措施。
    11)明配钢管应排列整齐,固定点间距应均匀,钢管卡间的最大距离见表8-9,管卡与终端、弯头中点、电气器具或盒(箱)边缘的距离宜为0.15〜0.5m。
表8-9钢管管卡间的最大距离(m)

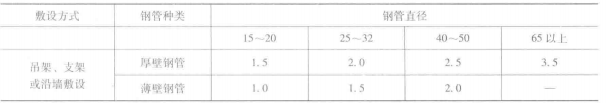

钢管管卡间最大距离
     12)吊顶内敷设和管路宜采用单独的卡具吊装或支撑物固定,经装修单位允许,直径20mm及以下钢管可固定在吊杆或主龙骨上。
     13)喑配管在没有吊顶的情况下,探测器在盒的位置就是安装探头的位置,不能调整,所以要求确定盒的位置应按探测器安装要求定位
     14)明配管使用的接线盒和安装消防设备盒应采用明装式盒。
     15)钢管安装敷设进入箱、盒,内外均应有根母锁紧固定,内侧安装护口。
     16)箱、线槽和管使用的支持件宜使用预埋螺栓、膨胀螺栓、胀管螺钉、预埋铁件、焊接等方法固定,严禁使用木塞等。使用胀管螺钉、膨胀螺栓固定时,钻孔规格应与胀管相配套。
     17)各种金属构件、接线盒、箱安装孔不能使用电、气焊割孔。
     18)钢管螺纹连接时管端螺纹长度应不小于管接头长度的1/2,连接后螺纹宜外露2〜3扣,螺纹表面应光滑无缺损。
     19)镀锌钢管应采用螺纹连接或套管坚固螺钉连接,不应采用熔焊连接,以免破坏镀锌层。
     20)配管及线槽安装时应考虑不同系统、不同电压、不同电流类别的线路,应不穿于同一根管内或线槽同槽孔洞.
     21)配管和线槽安装时应考虑横向敷设的报警系统的传输线路如采用穿管布线时,不同防火分区的线路不应穿入同一根管内,但探测器报警线路若采用总线投制时不受此限制。
     22)在建筑物的顶棚内必须采用金属管、金属线槽布线。
     23)钢管敷设与热水管、蒸汽近同侧敷设时应敷设在热水管、蒸汽管的下面。有困难时可敷设在其上面,相互间净距离应不小于下列数值:
        ①当管路敷设在热水管下面时0.20m,上面时为0.3m;当管路敷设在蒸汽管下面时为0.5m,上面时为Im。
        ②当不能满足上述要求时应采用隔热措施。对有保温措施的蒸汽管上、下净距可减至0.2m.
        ③钢管与其他管道如水管平等净距应不小于0.10m,当与水管同侧敷设时宜敷设在水管上面(不包括可燃气体及易燃液体管道。当管路交叉时距离不宜小于相应上述情况的平行净距。
       24)线槽应敷设在干燥和不易受机械操作的场所,①线槽敷设宜采用单独卡具吊装或支撑物固定,吊杆的直径应不小于6mm,固定支架间距一般应不大于1〜1.5m,在进出接线盒、箱、柜、转角、转弯和弯形缝两端及丁字接头的三端0.5m以内,应设置固定支撑点。②线槽接口应平直、严密,槽盖应齐全、平整、无翘角。③固定或连接线槽的螺钉或其他坚固件紧固后其端都应与线槽内表面光滑相接,即螺母放在线槽壁的外侧,紧固时配齐平垫和弹簧垫。④线槽的出线口处转角、转弯处应位置正确、光滑、无毛刺,⑤线槽敷设应平直整齐,水平和垂直允许偏差为其长度的2%,且全长允许偏差为20mm,并列安装时槽盖应便于开启。⑥金属线槽的连接处不应在穿过楼板或墙壁等处进行。⑦金属管或金属线槽与消防设备采用金属软管和可挠性金属管作跨接时,其长度不宜大于2m,且应采用卡具固定,具固定点间距应不大于0.5m,且端头用锁母或卡箍固定,并按规定接地…⑧消防设备与管线的工作接地、保护地应按设计和有关规范、文件要求施工。
(3)钢管内绝缘导线敷设和线槽线要求:
 1)进场绝缘导线的控制电缆的规格型号、数量、合格证等应符合设计要求,并及时填写进场材料检查记录。
 2)火灾自动报警系统传输线路,应采用铜心绝缘线或铜心电缆,其电压等级应不低于交流250V,最好选用500V,以提高绝缘和抗干扰能力
 3)为满足导线和电缆的机械强度要求,穿管敷设的绝缘导线,线芯截面最小应不小于Imm;线槽内敷设的绝缘导线最小截面应不小于0.75mm2;多芯电缆线芯最小截面应不小于0.5mm2。
 4)穿管绝缘导线或电缆的总面积应不超过管内截面积的40%,敷设于封闭式线槽内的绝缘导线或电缆的总面积应不大于线槽的净截面积的50%„
 5)导线在管内或线槽内,不应有接头或扭结。导线的接头应在接线盒内焊接或压接。
 6)不同系统、不同电压、不同电流类别的线路不应穿在同一根管内或线槽的同一槽孔内。
 7)横向敷设的报警系统传输线路如果采用穿管布线时,不同防火分区的线路不宜穿入同一根管内。采用总线制不受此限制。
 8)火灾报警器的传输线路应选择不同颜色的绝缘导线,探测器的线为红色,线应为蓝色,其余线应根据不同用途采用其他颜色区分,但同一工程中相同用途的导线颜色应一致,接线端子应有标号。
 9)导线或电缆在接线盒、伸缩缝、消防设备等处应留有足够的余量。
10)在管内或线槽内穿线应在建筑物抹灰及地面工程结束后进行“在穿线前应将管内或线槽内的积水及杂物清除千净,管口带上护口。
11)敷设于垂直管路中的导线,截面积为50mm2以下时,长度每超过30m应在接线盒处进行固定。
12)施工时应严格按厂家技术资料要求来敷设线路和接线。
13)导线连接的接头不应增加电阻值,受力导线不应降低原机械强度,亦不能降低原 绝缘强度。
①塑料导线4门顺2以下时一般应使用剥削钳剥削掉导线绝缘层,如有编织的导线应用电工刀剥去外层编织层,并留有约12mm的绝缘台,线芯长度随接线方法和要求的机械强度而定。
②LC安全型压线帽:其操作方法是将导线绝缘层剥去10〜13mm(按帽的型号决定),清除氧化物,按规定选用适当的压线帽,将线芯插入压线帽的压接管内,若填不实,可将线芯折回头(剥长加倍),填满为止。线芯插到底后,导线绝缘层应与压接管的管口平齐,并包在帽壳内,然后用专用接钳压实即可。
③多股铜心软线用螺钉压接时,应将软线芯扭紧做成眼圈状,或采用小铜鼻子压接,涮锡涂净后将其压平再用螺钉加垫紧牢固°
14)导线敷设连接完成后,应进行检查,无误后采用500V、量程为0〜500M。的兆欧表,对导线之间、线对地、线对屏蔽层等进行摇测,其绝缘电阻值应不低20MΩ,注意不能带着消防设备进行摇测摇动速度应保持在120r/min左右,读数时应采用1min后的读数为宜.
(4)火灾自动报警设备安装要求:
        1)进厂火灾自动报警设备应根据设计图样的要求,对型号、数量、规格、品格、外观等进行检查,并提供给国家消防电子产品成本,质量监督检测中心有效的检测检验合格的报告,及其他有关安装接线要求的资料,同时与提供设备的单位办理进厂设备检查手续。
       2)点型火灾探测器的保护面积和保护半径应符合要求,见表8-10.
表8-10感烟、感温探测器的保护面积和保护半径
火灾探测器的种类 地面面积S/m2 房间高度h/m 探测器的保护面积A和保护半径R
屋顶坡度e
θ≤15° I5<θ≤30° θ>30°
4/m2 R/m 4/m2 R/m A/m2 R/ m
感烟
探测
器
S≤80 h≤l2 80 6.7 80 7.2 80 8.0
S>80 6<h≤l2 80 6.7 100 8.0 120 9.9
h ≤6 60 5.8 80 7.2 100 9.0
感温探测器 S≤30  h ≤8 30 4.4 30 4.9 30 5.5
S>30  h ≤8 20 3.6 30 4.9 40 6.3
        3)在顶棚内设置感烟、感温探测器时,梁的高度对探测器安装数量影响。
①当梁突出顶棚高度小于200mm的顶棚上设置感烟、感温探测器时,可不考虑对探测器保护面积的影响。
②当梁突出顶棚的高度在200〜600mm时,应按表8-11来确定梁的影响和一只探测器能保护的梁间区域的个数。
③当梁突出顶棚的高度超过600imn,被梁隔断的每个梁间区域应至少设置一只探测器。
④当被梁隔断区域面积超过一只探测器的保护面积时,应视为一个探测区域,计算探测器的设置数量。
      表8-11                                  按梁间区域面积确定一只探测器能够保护的梁间区域的个数
探测器的保护面积A/m2 梁隔断的梁间区域面积S/m2 一只探测器保护的梁间区域的个数
    S>12 1
    8<S≤12 2
  20 6<S≤8 3
    4<S≤6 4
感温探测器   S≤4 5
  S>18 1
    12<S≤I8 2
  30 9<S≤12 3
    6<S≤9 4
    S≤6 5
    5>36 1
    24<S≤36 2
  60 18<S≤24 3
    12<S≤l8 4
感烟   S≤12 5
探测器   S>48 1
    32<S≤48 2
  80 24<S≤32 3
    16<S≤24 4
    S≤16 5
       4)当房屋顶部有热屏障时,感烟探测器下表面至顶棚距离应符合表8-12的规定。锯齿型屋顶和坡度大于15°的人字形屋顶,应在每个屋脊处设置一排探测器,探测器下表面距屋顶最高处的距离应符合表8-12的规定。
                                                                                     表8-12感烟探测器下表面距顶棚(或屋顶)的距离
探测器的
安装高度
h/ m
感烟探测器下表面距顶棚(或屋顶)的距离r//nnn
顶棚(或屋顶)坡度0
θ≤15° V<θ≤30。 θ>30º
最小 最大 最大 最大 最小 最大
h≤6 30 200 200 300 300 500
6<h≤8 70 250 250 400 400 600
8<h≤10 100 300 300 500 500 700
10<h≤12 150 350 350 600 600 800
       5)探测器宜水平安装,如必须倾斜安装时,倾斜角应不大于45。。
       6)房间被书架、设备或隔断等分隔,其顶部至顶棚或梁的距离小于房间净高的5%,时,则每个被隔开的部分应设置探测器°
       7)探测器周围0.5m内,不应有遮挡物,探测器至墙壁、梁边的水平距离,应不小于0.5m.
       8)探测器至空调送风口边的水平距离应不小于1.5m,见图6-8,至多孔送风顶棚孔口的水平距离应不小于0.5m。(是指在距离探测器中心半径为0.5m范围内的孔洞用非燃材料填实,或采取类似的挡风措施)。
        9)在宽度小于3m的走道顶棚上设置探测器时,宜从中布置。感温探测器的安装间距应不超过10m,感烟探测器安装间距应不超过15m,探测器至端墙的距离,应不大于探测器安装间距的一半。
       10)在电梯井、升降机设置探测器时其位置宜在井道上方的机房顶棚上。
       11)可燃气体探测器应在安装在气体容易泄漏出来,气体容易流经的场所,及容易滞留的场所,安装位置应根据被测气体的密度、安装现场气流方向、温度等各种条件来确定.
       12)其他类型的火灾探测器的安装要求,应按设计和厂家提供的技术资料进行安装。
       13)探测器的底座应固定可靠,在吊顶上安装时应先把盒子固定在主楷骨上或顶棚上生根作支架,其连接导线必须可靠压接或焊接,当采用焊接时不得使用带腐蚀性的助焊剂,外接导线应有0.15m的余量,入端处应有明显标志。
       14)探测器确认灯应面向便于人员观察的主要入口方向。
       15)探测器底座的穿线孔宜封堵,安装时应采取保护措施(如装上防护罩)。
       16)探测器的接线应按设计和厂家要求接线,但线应为红色,线应为蓝色,其余线根据不同用途采用其他颜色区分,但同一工程中相同的导线颜色应一致。
       17)探测器的头在即将调试时方可安装,安装前应妥善保管,并应采取防尘、防潮、防腐蚀等措施
       18)手动火灾报警按钮的安装.①报警区内的每个防火分区应至少设置一只手动报警按钮,从一个防火分区内的任何位置到最近一个手动火灾报警按钮的步行距离应不大于30mo②手动火灾报警按钮应安装在明显和便于操作的墙上或操作柱上,距地高度为1.5m,安装牢固并不应倾斜.③手动火灾报警按钮外接导线应留有0.10m的余量,且在端部应有明显标志。
        19)火灾报警控制器安装。①火灾报警控制器(以下简称控制器)接收火灾探测器和火灾报警按钮的火灾信号及其他报警信号,发出声、光报警,指示火灾发生的部位,按照预先编制的逻辑,发出控制信号,联动各种灭火控制设备,迅速有效的扑灭火灾°②为保证设备的功能必须做到精心施工,确保安装质量。火灾报警器一般应设置在消防中心、消防值班室、警卫室及其他规定有人值班的房间或场所。控制器的显示操作面板应避开阳光直射,房间内不无高温、高湿、尘土、腐蚀性气体;不受振动、冲击等影响。
        20)其他火灾报警设备和联动设备安装,按有关规范和设计厂家要求进行安装接线。
4.施工配合及保证措施
       在该项工程的施工过程中,为保证工程的进度和质量,我们积极与用户施工管理人员配 合,以保证用户的要求自始至终得到贯彻,,同时能及时解决施工过程中施工条件不足的 问题。
必备的施工条件:
(1)用户将指派专人负责与我们协调和配合。
(2)用户将提供现场施工电源、水源和其他必要的施工条件。
(3)在接到用户将进场施工通知和现场条件具备的情况下,三天内我们进场施工,施工材料进入施工场地。
(4)施工期间,由于用户的原因或其他原因出现设计方案的更改或使用材料方面的更改的,现场工程主管会积极与用户联系,及时把用户的意见和建议转告项目经理,并及时作出更改方案图和更改说明,待用户签字认可后,我们才进行更改施工。
